山西潞光发电有限公司#2机组顺利通过168小时满负荷试运行

1534

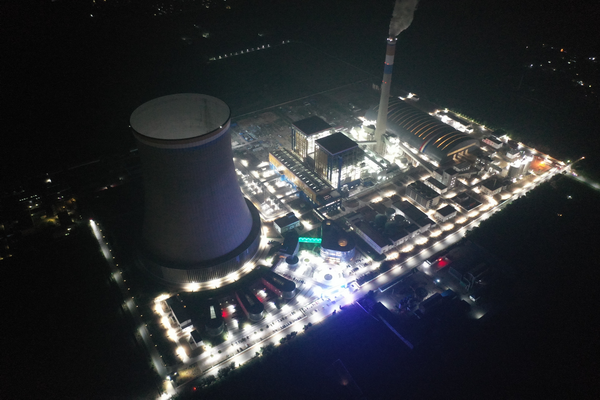

  山西潞光发电有限公司负责建设的2×660MW低热值煤发电项目#2机组于2021年6月11日22时58分顺利通过168小时满负荷试运行,标志着潞光公司双机全面投产发电。
  潞光公司#2机组于2021年6月4日进入168试运以来,试运期间,运行稳定,技术指标优良,负荷率、自动、仪表、保护投入率100%,汽水品质合格率100%,环保设施同步投运,所有调试及性能试验全部完成,各项指标全部达到或优于设计值。168小时试运期间完成发电量10918万千瓦时,平均负荷65万千瓦,负荷率98.5% ,满负荷试运质量满足《火力发电建设工程机组调试质量验收评价规程》要求。
  潞光公司在集团公司的正确领导下,在各股东的关心支持下,全体员工和参建单位深入学习习近平新时代中国特色社会主义思想,认真履行岗位职责,围绕贯彻安全第一、质量为本的理念,克服了资金紧张、技术和施工人员短缺以及新冠疫情等不利因素,不忘初心、牢记使命,齐心协力、辛勤工作、精心组织、科学安排,保质保量完成了项目建设和试运工作,实现了双机投产发电。可喜成绩的背后是各位领导的支持和潞光公司全体员工以及所有参建人员共同努力奋斗的结果。潞光公司将持续强化安全生产管理,稳定生产运营,以更加优异的成绩迎接建党100周年。
